2015年6月1日



まだ、草だけのまっさらな状況の土地です



これからここにグループホーム『とぅもろう』が建つのです



みんなの憩いと癒しの住まいになりますように、、、

2015年6月6日



地鎮祭

建設工事の無事を祈りました



来週から工事開始です

2015年6月9日



グループホーム『とうもろう』の工事が始まります

いよいよです

2016年1月末完成予定です

2015年6月11日

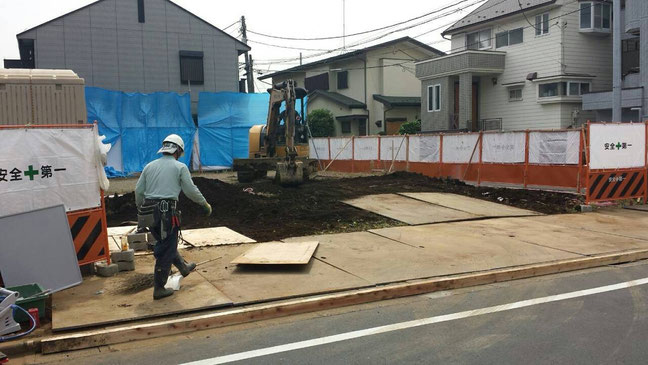

残土搬出等しております

まだ、建物は影も形もありません

2015年6月19日

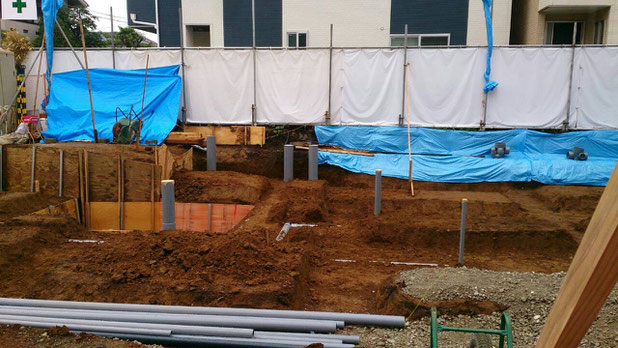

かなり掘り進みました

配管工事基礎工事が行われます

2015年6月25日

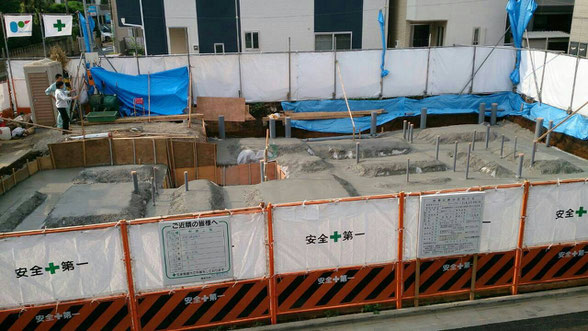

ベタ基礎の流し込みをしています


2015年7月2日



基礎の部分がしっかりしてきました

2015年7月29日

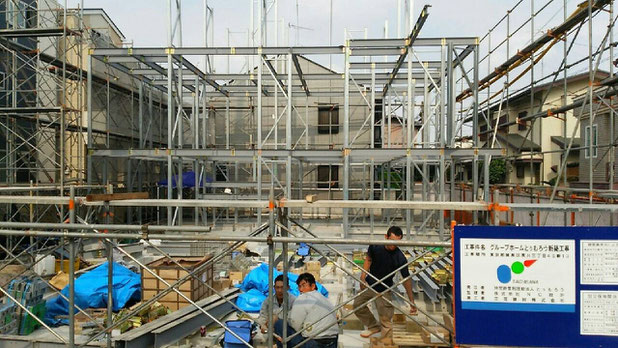

軽量鉄骨の骨組みができ、グループホームの大きさがわかるようになりました、いつもご苦労様ですと作業中の方に声をかけての撮影


2015年8月1日

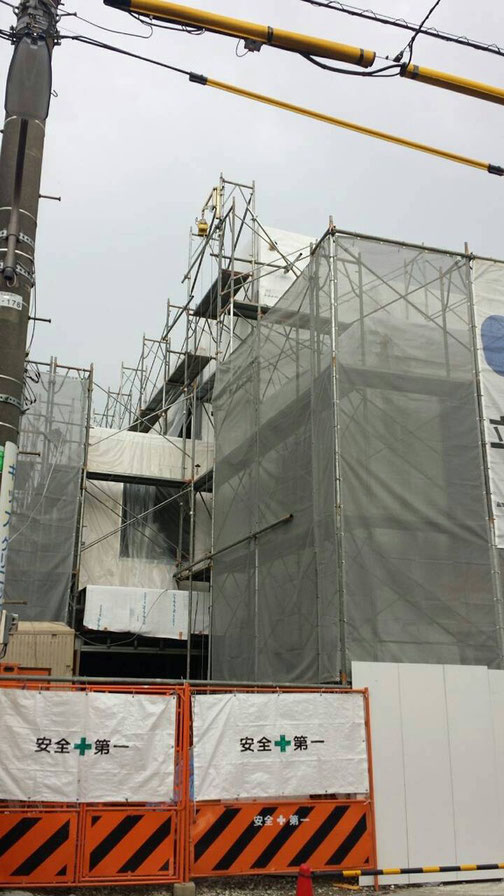

夜の鉄骨外観 四商通り側(建物西側)より撮影

上棟は8月20日頃の予定ですが

特に上棟式は行いません


2015年9月5日

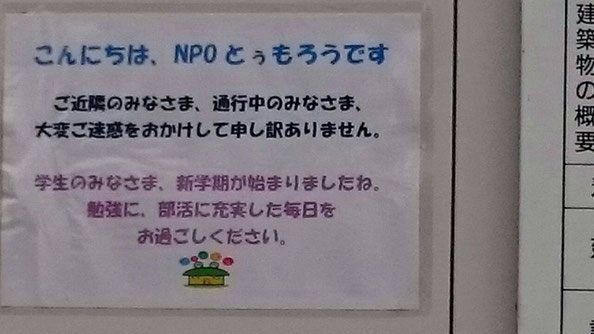

工事中の壁面にこんな貼り紙をしてあります

不定期に内容を変更する予定です

お近くを通られた時にはご一読頂けると幸いです

ロゴのカエルちゃんは

みんながグループホームに帰るのが

楽しみになるようにしたい!

というわけで『カエル』なのであります

2015年9月13日



8月後半に四方祓いも済ませ

かなり建物の輪郭がはっきりとしてきました

2015年9月18日



とうとう壁が付きました

水道配管工事や電気設備工事も始まりました


2015年11月20日



現場見学会

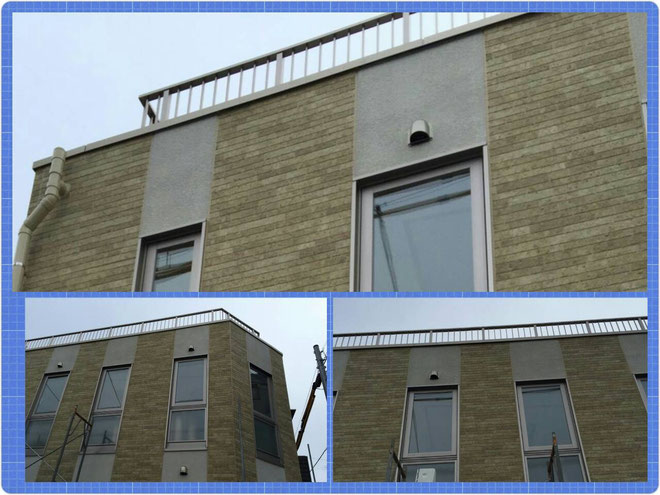

左上 3階外壁サイディング

右上 1,2階居室に壁紙が貼られました

左下 3階フリースペース

真ん中下 トイレも設置されました

右下 3階のバルコニー



もうすぐ足場が外れます

2015年11月26日



足場と囲いが取れました

サイディングがはっきり見えるようになりました。






2015年12月末



遂に完成いたしました


2016年1月13日



本日立花建設株式会社様よりNPO法人とぅもろうへ

グループホームの建物が引き渡しとなりました



これまでご支援・ご協力頂いた皆さま方に心より御礼申し上げます



これから4月の事業開始に向けて

エンジン全開で邁進してまいります


グループホーム工事全体工程表
